項目同期聲 | 徐圩新區第二水廠及配套管網二期工程項目管道順利完成接駁

2022-03-29 來源:原創 瀏覽量:10156

2022年3月21日,連云港項目室外管道一期與二期順利完成接駁,標志著整個項目管道工程已全部結束,同時也是項目所有危大工程的完美收官。

一、工程概括

江蘇省連云港市徐圩新區第二水廠及配套管網二期工程,位于石化九路以東,陬山路以北地塊,擬建成一座20 萬噸/日工業水廠,工期為350天,包括設施有排水池、排泥池、濾池及管廊、清水池、斜管濃縮池、平流沉淀池及其配套工程(不含道路、雨水、綠化、電纜溝、路燈工程),以及相關的設備采購、安裝、調試。

二、項目效果圖

三、重點難點及項目應對措施

難點一:石化基地內所有運營工廠需停水

分  析:第二水廠一期目前供應石化基地內所有工廠的工業用水,日供水量將近20萬噸,若停水大部分工廠都無法正常運營,溝通難度大。

對  策:從去年年底至今,項目上多次向業主單位下發聯系單,催促其盡快協調停水,業主單位生產部及供水部也多次開會協調,通過不懈努力,終于確定好停水時間。

(溝通會議)

難點二:接駁施工時間短,業主僅給8小時

分  析:碰口作業的工程量雖然不大,但卻是本工程的難點之一,由于江蘇方洋水務有限公司對斷水施工的時間有很嚴格的要求,最多8個小時,稍有差池就會影響整個徐圩新區的工業用水供應,對石化基地內所有工廠造成巨大損失,同時在徐圩新區造成不良的影響。

對  策:作業前,提前做好吊車試吊工作,同時核實每個碰口點的具體情況,編制詳盡的施工方案和應急措施,提前報送水務公司審批,實際碰口作業中嚴格按方案操作,準備好施工機械,盡量縮短接駁時間,縮短斷水供水時間。

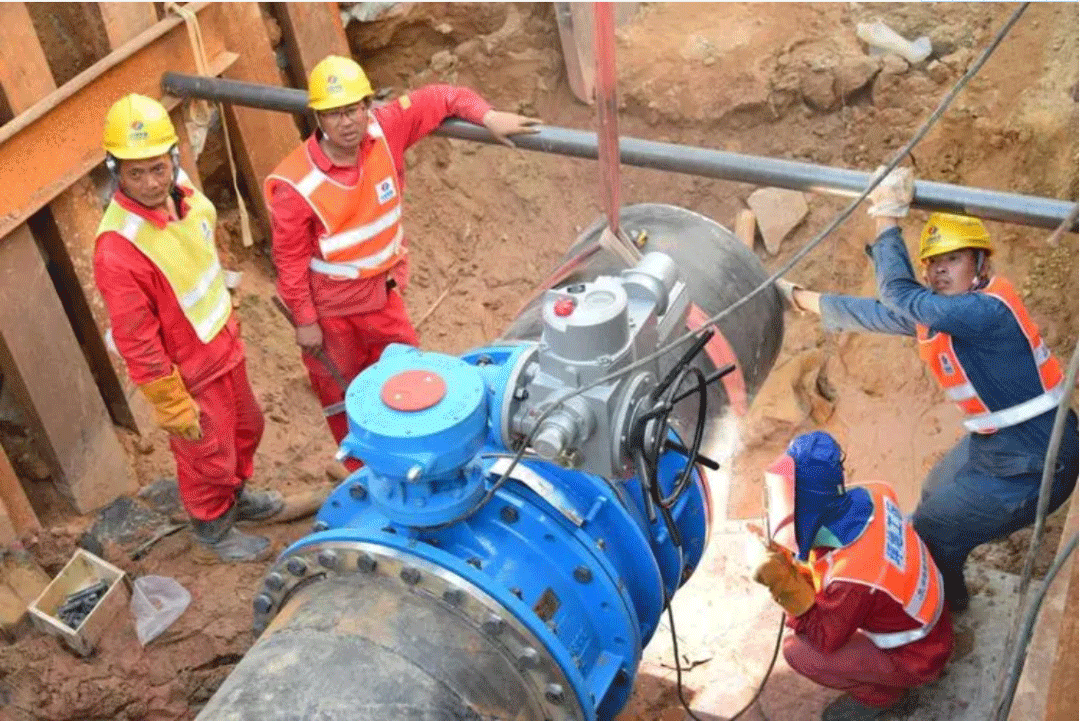

(汽車吊試吊及按方案施工照片)

難點三:危險性大

分  析:一期原有管道情況復雜,現場土質差、基坑深,管道內焊接有毒氣體濃度高,易發生氣體中毒事故。

對  策:下井作業前,各種防護設施配備齊全,做好強制通風措施,并檢測井下的氣體濃度達標后才能下井作業,深基坑作業的各種安全保證措施要落實到位。

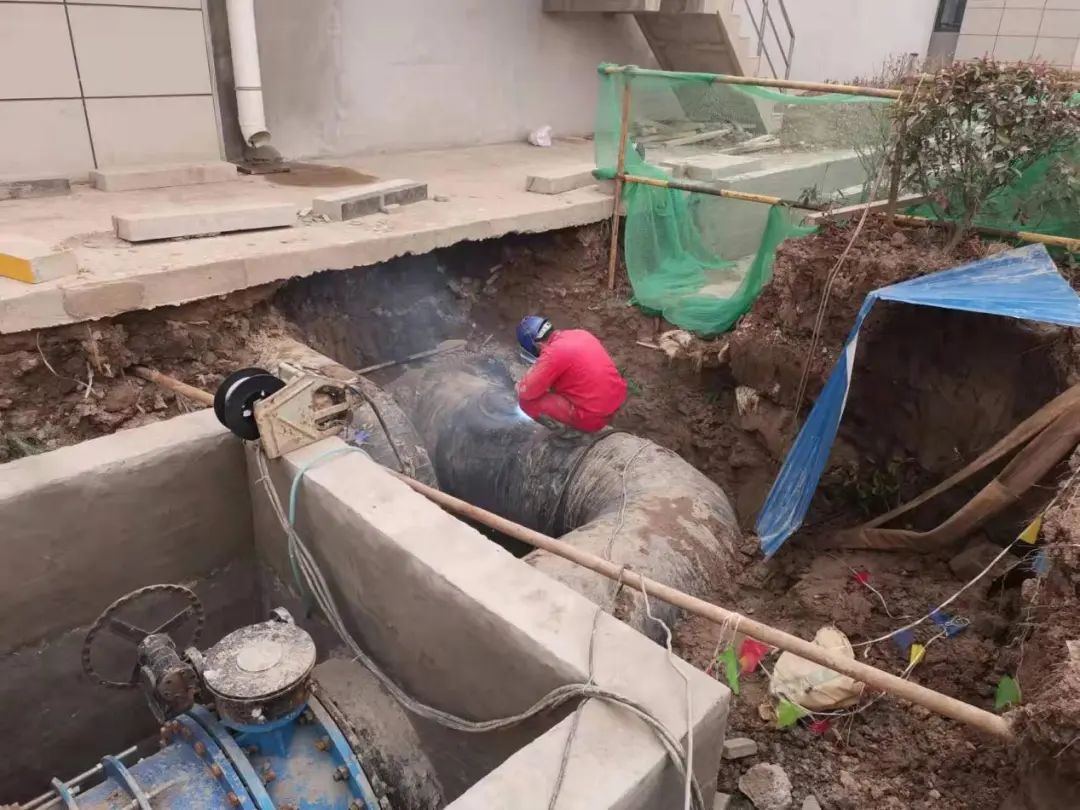

(鋼管上切進入口作業)

難點四:管道內處于滿水狀態,施工前排水困難

分  析:管道內大約1000m3水需要抽干排盡,目前連云港疫情嚴重,市區處于封閉狀態,大水泵無法入內,項目上僅有小水泵無法滿足要求,且停水時間有限,必須在2個小時內抽干管道內部積水。

對  策:克服疫情影響,動員業主、監理及項目所有人員力量,向兄弟單位及業主單位借用水泵,沒有大水泵就多用小水泵,最終在一個半小時抽干了管道所有積水,為接駁作業騰出時間。

(抽水照片)

四、結   語

連云港項目管道的連通接駁工作受到了主管部門的高度重視,多次到現場勘查并參加協調會,參與接駁方案的審核修訂,落實應急預案。經過縝密部署,在公司工程管理部,管網維護處等多個部門的積極配合下,順利接駁成功。在最短的時間內完成連通接駁任務,減少對環境的污染,取得更好的經濟效益和社會效益,是連云港項目所有工程技術人員的追求目標,同時也是一種堅持不懈、不畏困難的湖南外建人信念。

隨著科學技術的不斷進步,新的施工技術日新月異,這要求我們施工人員不斷學習,不斷地接受新生事物,在實踐中不斷地提高,為公司提供堅強的技術保障。

來源 | 江蘇省連云港徐圩新區二水廠二期建設項目——曹宇兵
